8月9日傍晚,台风“白海豚”在台州玉环、温州乐清先后登陆。风雨未歇,抢修指令接踵而至:温州乐清、台州三门、温州洞头多处电力线路受损,抢修塔材订单紧急下达。泰昌铁塔闻令即动,连夜启动应急交付机制,厂区清障除险与塔材加急生产同步推进。
台风登陆前,公司已提前组建省内应急交付专班,由负责人陈钦烨任组长,抽调各部门骨干实行24小时待命,确保灾情发生后第一时间响应。当晚接到客户需求后,技术工艺部连夜攻坚,凌晨即完成图纸定稿;计划物控部同步锁定原材料库存,优先保障抢修用料;生产部科学统筹、梯次排布各道工序。深夜时分,专班各岗位已全线高速运转。

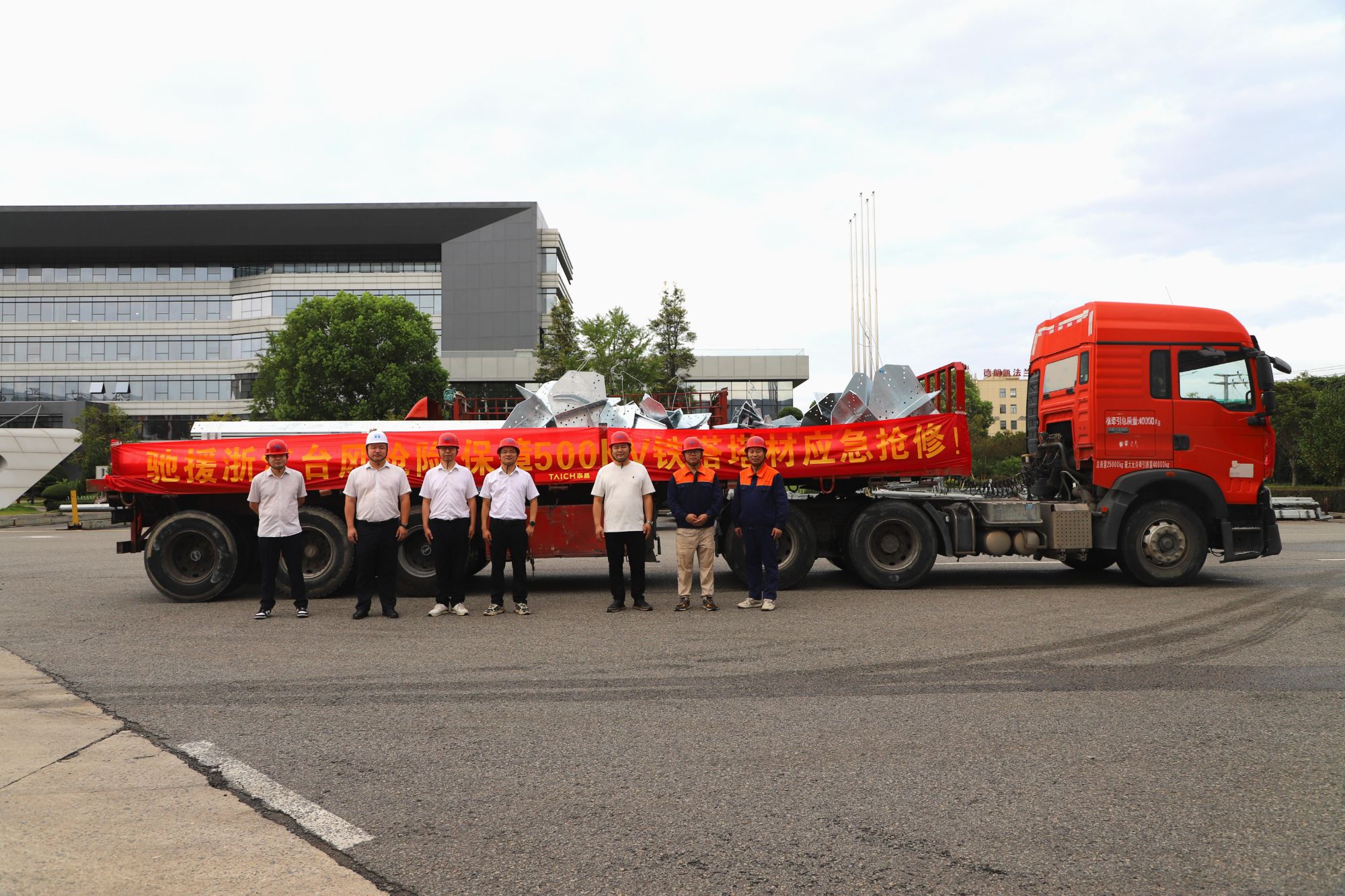

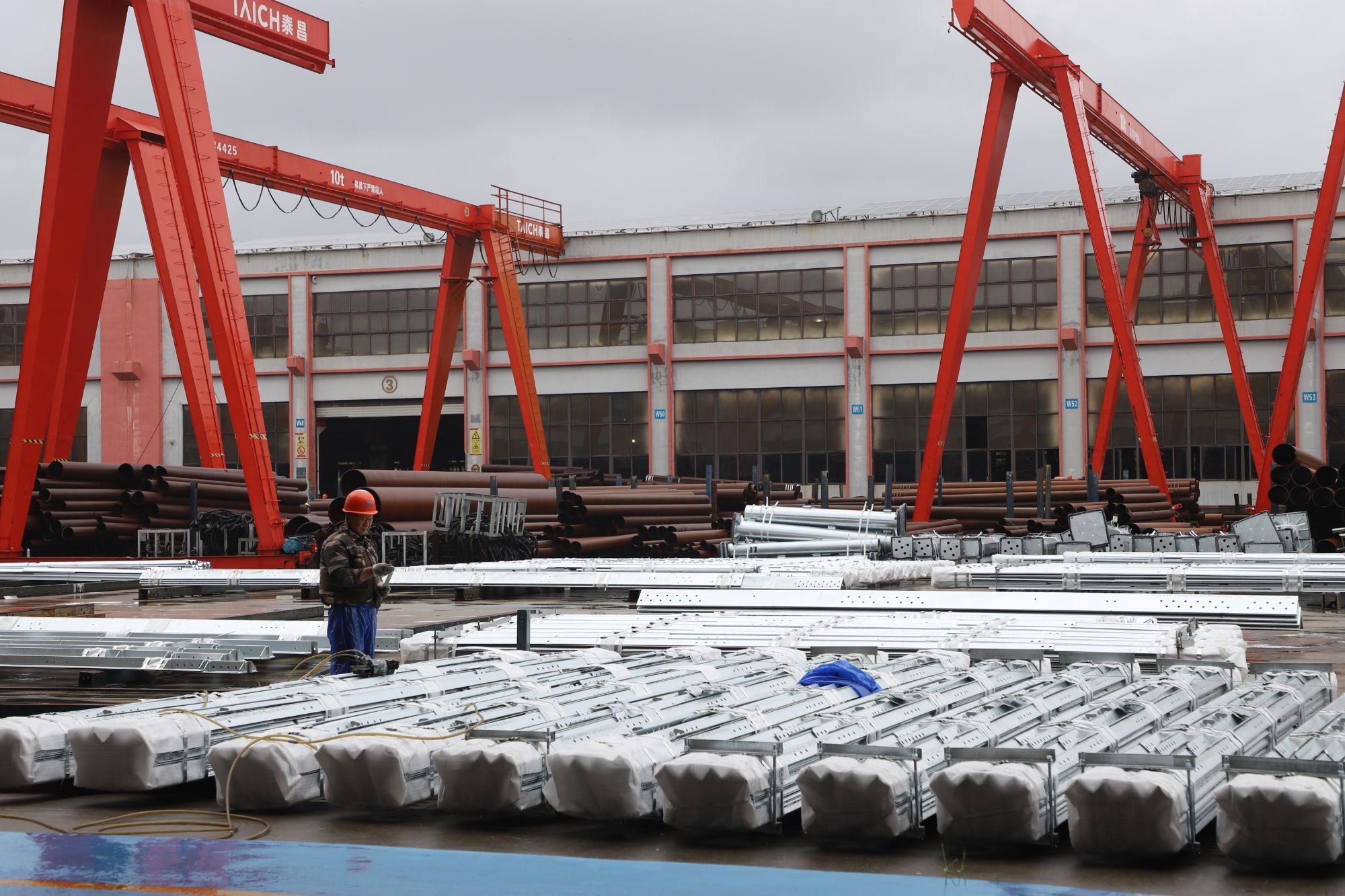

8月10日凌晨5时31分,乐清500千伏线路首基抢修塔材订单正式下达。由于技术工艺部已根据前期沟通提前完成图纸定稿,数控班组在接到订单后即刻启动加工,板材、焊接、镀锌各环节紧密衔接,如齿轮般精准啮合。当日16时20分,首基塔材顺利装车发运,从下料到完工全程仅11小时,较客户要求节点提前9小时。

首战告捷,抢修节奏持续加速。当日下午,台州三门抢修任务下达,得益于首战磨合,技术复核与生产衔接更加紧凑,全流程仅耗时6小时即完成装车发运,较客户原定交付时限提前10小时。当晚22时许,洞头抢修项目紧急追加,两基塔材同步下达车间,生产部门连夜组织骨干挑灯奋战,单基最短生产周期压缩至6小时。
从8月9日18时40分首单下达,至8月11日凌晨洞头项目全部完工,三十余小时内,泰昌铁塔高效完成乐清、三门、洞头三地共6基抢修塔材的加急生产与交付。技术工艺、计划物控、生产等部门全程前置、紧密协同;安全质量部售后人员同步跟进各抢修现场,做好塔材验收与安装技术指导,确保物资到场即可投入施工;综合部连夜落实食宿、物资补给等后勤保障,为全员连续作战筑牢坚实后盾。
